Infrastructură rutieră
Decizie în premieră în instanță: acordul de mediu al autostrăzii Bacău – Pașcani este ilegal
Judecătorii Curții de Apel Iași au admis o excepție de nelegalitate în cazul acordului de mediu emis pentru autostrada Bacău – Pașcani. Decizia, care este o premieră în astfel de spețe, a venit în urma unui proces intentat de Fundația Sfinții Împărați Constantin și Elena – Lumina și Speranța Creștinilor, o organizație neguvernamentală din Pașcani.

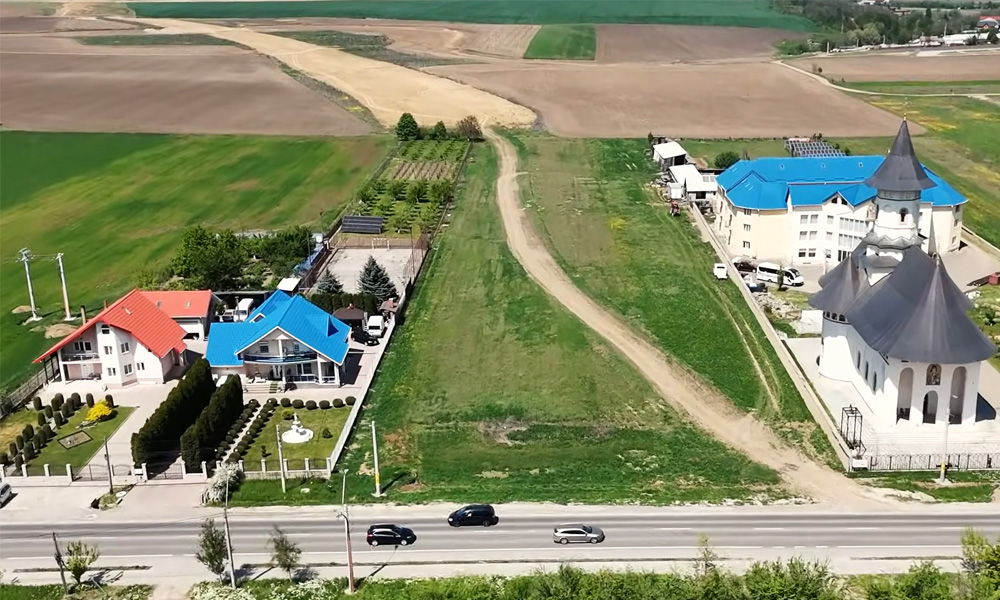

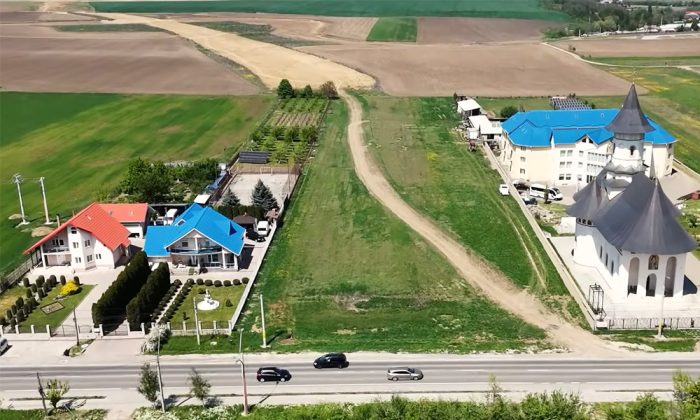

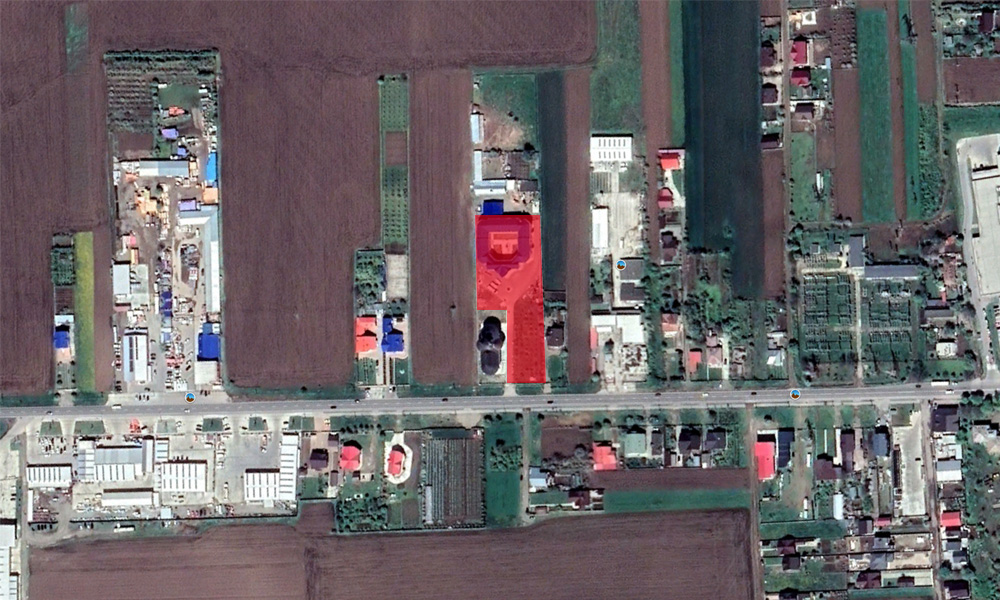

Fundația gestionează un cămin de bătrâni din Pașcani, amplasat în zona traseului autostrăzii, clădire care va fi afectată de edificarea unui pasaj în zonă. Hotărârea judecătorilor nu e definitivă și poate fi atacată cu recurs. În urma deciziei instanței, Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) este obligată, printre altele, să facă expropieri suplimentare.

- Decizia instanței, pronunțată pe 10 iunie: Admite în contradictoriu cu Agenţia Naţională pentru Mediu şi Arii Protejate, excepţia de nelegalitate a Acordului de mediu nr.2/04.04.2022. Admite în parte cererea de chemare în judecată în contradictoriu cu Guvernul României şi Statul Român reprezentat de Ministerul Transporturilor şi Infrastructurii, prin Compania Naţională de Administrare a Infrastructurii Rutiere – S.A. În aplicarea art.2 alin.2, 5 alin.1 şi 8 alin.3 din Legea nr.255/2010 obligă pe aceşti pârâţi la exproprierea imobilului construcţie având număr cadastral 63540-C1 şi a părţii din imobilului teren cu număr cadastral 63540 delimitat în cartea funciară de punctele 3, 4, 5, 6, segmentul de la 5 la 6 continuând drept până la intersecţia cu segmentul delimitat de punctele 2 şi 3. Respinge restul pretenţiilor. Obligă pe pârâţii Agenţia Naţională pentru Mediu şi Arii Protejate Guvernul României şi Statul Român reprezentat de Ministerul Transporturilor şi Infrastructurii, prin Compania Naţională de Administrare a Infrastructurii Rutiere – S.A la plata către reclamantă a cheltuielilor de judecată în cuantum de 7.550 lei. Cu recurs în termen de 15 zile de la comunicare.

Tronsonul Bacău – Pașcani face parte din autostrada A7 Ploiești – Pașcani, fiind împărțit în trei segmente. Pe porțiunea din județul Iași, între Mircești și Pașcani, lucrările, demarate în mai 2023, au ajuns la un stadiu fizic de 32%. Termenul de finalizare este februarie 2026.
