Danezii, susținuți de gigantul american Blackstone, vor să investească 450 milioane de euro lângă Iași

turbine eoliene

Energie verde

Danezii, susținuți de gigantul american Blackstone, vor să investească 450 milioane de euro lângă Iași

În plină criză energetică, la Iași se pregătește autorizarea unui proiect-gigant în sectorul energiei regenerabile. Un puternic concern danez, în care fondul american Blackstone s-a angajat recent să investească până la două miliarde de euro, vizează construirea unui parc eolian de 450 milioane de euro la câteva zeci de kilometri de Iași, pe raza comunei Movileni, conform unui memoriu de prezentare a proiectului consultat de APIX.ro. Blackstone este cel mai mare administrator de active alternative din lume, depășind pragul de un trilion de dolari.

Wind Asset SRL, controlată de Eurowind Energy (Danemarca), are deja la dosar avizul tehnic de racordare la sistemul național, obținut în august 2025, iar proiectul a intrat pe ultima sută de metri în procesul de obținere a autorizației de construire. Parcul eolian va avea 40 de turbine cu o putere instalată de 288 MW. Toate turbinele vor fi de tip Vestas, fabricate în Danemarca, și vor fi conectate printr-o rețea subterană cu o lungime de 32 km.

Investiția presupune și realizarea infrastructurii: vor fi construiți aproape 15 km de drumuri noi, iar alți circa 17 km de drumuri existente vor fi modernizați. Parcul eolian va ocupa o zonă securizată de 256 hectare din extravilanul comunei, în timp ce suprafața construită va fi de 16,3 ha. Pentru cele 40 de fundații ale turbinelor se vor turna 12.000 mc de beton și aproape 700 tone de oțel-beton.

Producție comparabilă cu necesarul anual al locuințelor din județul Iași

Producția anuală estimată a parcului este comparabilă, ca ordin de mărime, cu necesarul de electricitate al locuințelor din întreg județul Iași. Raportarea este strict orientativă: în realitate, parcul nu va alimenta direct consumatorii din județ, producția variază în funcție de vânt, iar proiectul nu include baterii de stocare. Energia va fi livrată în Sistemul Energetic Național, unde va fi echilibrată cu producția altor centrale.

„Producția anuală estimată de energie electrică este de circa 630.000 – 757.000 MWh/an (0,63-0,76 TWh/an)”, conform documentului consultat de APIX.ro. Astfel, producția estimată este cuprinsă între 630 și 757 de milioane de kWh.

Pentru comparație, consumul mediu de electricitate al unei locuințe din România este de aproximativ 1,8 MWh/an, adică 1.800 kWh. Cumulând aceste date, rezultă un echivalent al consumului anual pentru aproximativ 350.000-420.000 de locuințe. Spre comparație, în județul Iași erau înregistrate în 2025 circa 417.000 de locuințe, inclusiv cele neocupate.

Eurowind vrea să monteze la Movileni 40 de turbine eoliene Vestas de ultimă generație, fiecare având o putere instalată de 7,2 MW. Dintre acestea, 30 vor fi modelul V172, cu un rotor de 172 de metri și o înălțime totală de până la 252 de metri la vârful palei, iar alte 10 vor fi modelul V162, cu un rotor de 162 de metri și o înălțime de aproximativ 221 de metri. Astfel, este vorba despre turbine eoliene terestre din noua generație, cu o putere unitară ridicată și rotoare de mari dimensiuni. Aceste caracteristici permit captarea unei cantități mai mari de energie și exploatarea economică a amplasamentului inclusiv în condițiile unui regim moderat al vântului. Odată puse în funcțiune, turbinele eoliene au o durată de viață estimată de 35 de ani.

Configurația propusă plasează trei dintre turbine la distanțe mai mici de 500 de metri față de perimetrele construite. Cea mai apropiată ar urma să fie instalată la 253 de metri de limita satului Movileni, o distanță aproape egală cu înălțimea totală a turbinei. Alte două sunt prevăzute la 259 de metri de Larga-Jijia și la 316 metri de Movileni. În documentația consultată de APIX.ro se admite că pentru aceste amplasamente sunt necesare modelări distincte privind zgomotul și umbrirea produsă de pale. În cazul unor depășiri, investitorul ar putea fi obligat să reducă funcționarea turbinelor în anumite intervale, să le oprească programat sau să reanalizeze poziția lor.

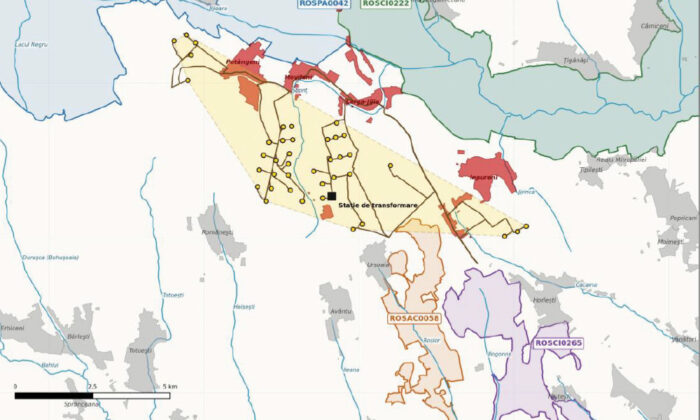

amplasare turbine eoliene movileni

Amplasarea turbinelor în raport cu zonele protejate

„Creșterea consumului mondial de energie electrică, criza combustibililor tradiționali, precum și criza politică recentă cu efecte și asupra consumului energetic, au impus necesitatea identificării unor surse alternative de energie, cu scopul înlocuirii în timp a energiei produse convențional din combustibili fosili, cu o energie produsă din surse regenerabile, care nu poluează, precum și a scăderii dependenței față de resursele unor state terțe”, se arată în memoriul proiectului, datat august 2026 și întocmit de Wildlife Management Consulting SRL.

Danezii explică și de ce au ales zona Iașului: datorită configurației geografice și condițiilor meteorologice, Câmpia Moldovei din nord-estul județului Iași este caracterizată de un potențial valorificabil de energie eoliană, într-o zonă cu relief colinar deschis, cu obstacole reduse și cu viteze medii ale vântului care permit exploatarea economică a resursei.

Odată autorizat, proiectul ar urma să fie implementat pe parcursul a 36 de luni. Proiectul include o stație proprie de transformare 33/110 kV și o a doua stație, de 110/220 kV, care va fi predată Transelectrica.

Blackstone s-a angajat să investească până la două miliarde de euro în Eurowind

Eurowind Energy A/S este un grup danez specializat în dezvoltarea, finanțarea, construirea și exploatarea proiectelor de energie regenerabilă. Compania a fost înființată în 2006 și are sediul central în Hobro, Danemarca. Afacerea a pornit de la inițiativa fraților Jens și Søren Rasmussen, alături de tatăl acestora, iar Jens Rasmussen conduce în continuare grupul din funcția de director general. La nivel internațional, compania activează pe 16 piețe din Europa și Statele Unite. Potrivit datelor din rapoartele grupului, compania deține și operează centrale eoliene și fotovoltaice cu o capacitate totală de aproximativ 1,6 GW. Într-un singur an, acestea au produs peste 2,5 TWh de energie.

„Europa va avea nevoie de investiții semnificative pentru a răspunde cererii tot mai mari de energie, iar Blackstone este pregătită să contribuie la accelerarea dezvoltării infrastructurii energetice. În ultimii 20 de ani, Jens Rasmussen și echipa sa au construit un grup puternic și integrat în domeniul energiei regenerabile, iar parteneriatul cu Eurowind și Norlys va permite dezvoltarea într-un ritm mai rapid a proiectelor de energie curată din Europa”, declara Adam Kuhnley, co-director al investițiilor Blackstone Infrastructure în Europa, în aprilie 2026.

Norlys, cel mai mare grup integrat danez de energie și telecomunicații, este unul dintre acționarii importanți ai Eurowind și deține aproximativ 37,7% din grup. În aprilie 2026, fondul american Blackstone Infrastructure a anunțat o investiție de până la două miliarde de euro în companie. Blackstone urmează să intre inițial cu o participație de 24,7%, tranzacția fiind încă supusă aprobărilor autorităților. Fondatorii și Norlys vor continua să controleze împreună majoritatea capitalului.

Intrarea Blackstone schimbă substanțial capacitatea de finanțare a grupului. Eurowind și-a stabilit ca obiectiv construirea a aproximativ 1,5 GW de noi capacități anual până în 2030, inclusiv prin instalarea de baterii la centralele existente. Potrivit conducerii, aportul investitorului ar permite accelerarea investițiilor de trei-patru ori față de ritmul care ar fi fost posibil numai din resursele actualilor acționari.

Blackstone este unul dintre cei mai mari administratori de investiții alternative din lume și gestionează active de peste un trilion de dolari, respectiv 1.350 de miliarde de dolari. Conform Forbes, este vorba despre 13.000 de active imobiliare și peste 270 de companii în portofoliu.

În România, Eurowind este activă din anul 2011. Compania are sediul local în București, iar operațiunile sunt conduse de Adrian Dobre, country manager pentru România. La nivel local, grupul avea în iulie 2026 aproximativ 184 MW în operare, incluzând și o instalație de stocare de 60 MW la Teiuș. Portofoliul operațional cuprinde patru parcuri fotovoltaice (Hălchiu, Măgurele, Pufești și Teiuș) și parcul eolian Pecineaga. Compania declară totodată un portofoliu românesc de aproximativ 7,5 GW, aflat în diferite etape de dezvoltare.
